从 PoC 到生产,中间隔着哪几堵墙?
"PoC 一周能跑通,为什么生产上线还要再等大半年?"——这句话客户迟早会问出口,而多数 FDE 答得支支吾吾。
未战而庙算胜者,得算多也;未战而庙算不胜者,得算少也。 ——《孙子兵法·计篇》
"PoC 一周能跑通,为什么生产上线还要再等大半年?"——这句话客户迟早会问出口,而多数 FDE 答得支支吾吾。
其实要回答也不难,因为真正卡住上线进度的,从来不是代码量。
一、从 PoC 到生产,隔着很多堵墙
先把"生产化"这个词拆开。它在不同人嘴里指的是完全不同的东西:有人指"加监控",有人指"上更多机器",有人指"过安全审计"。这些都没错,但都只是局部。
一套能在真实企业里干活的 AI 系统,分三层——模型、接口、harness。模型会推理,但不会行动;行动的能力全靠 harness 补上。一家保险公司AI落地系统的 harness 可能会有五样东西:工具(模型算不准保费,配计算器;读不了手写表单,配识别路由)、集成(对接各家保险公司千奇百怪的 API,没有 API 的就用程序驱动浏览器)、文件系统(一个持续多天的流程,状态得存下来,中断了才能接着干)、任务编排(简单分类给便宜的小模型,模糊条款给更强的模型,谁先谁后由任务图决定)、监督机制(低置信度进人工复核队列,不可逆动作等人批准,全程留审计记录)1。
这个划分的价值在于诚实:一线公司给"模型和生产之间那堆东西"起了名字,承认它是产品的一半,而不是"收尾工作"。一本企业 Agent 平台工程的开源书拆得更细——把生产级部署的交付对象列成了十几项能力,从运行时、工具契约、评测到成本治理,每项都有最小代码对照2。
本书沿用这个方向,把模型和生产之间的阻隔拆成八堵墙,把"生产化"这个词翻译成可以逐项验收的清单——这八堵墙,需要一一拆掉,才能完整交付。
二、八堵墙
第一堵墙,数据与权限。 现场问题:哪些表能读、结果谁能看、脱敏怎么做、例外走什么流程?客户的安全审查不是走过场,是有一张表要填的。翻墙产物:一份数据契约。这是第 10 章的主题。
第二堵墙,集成。 现场问题:Agent 要写回的那个系统,是客户用了二十年的老系统——没有 API,数据格式没人说得清。Box 的 CEO 说得直白:集成就是墙,Agent 不会替你修复集成问题,它只会撞上去3。翻墙产物:一条打通新旧系统的路。
第三堵墙,工具边界。 现场问题:Agent 能调用哪些工具?参数谁校验?一个能自己发邮件的 Agent,和一个只会草拟邮件的 Agent,是两种风险等级。翻墙产物:一份工具契约。这是第 11 章的主题。
第四堵墙,运行可控。 现场问题:半夜任务跑飞了算谁的?卡在人工审批那一步,第二天还能接着跑吗?翻墙产物:运行状态机和检查点。同样在第 11 章。
第五堵墙,效果可证。 现场问题:改了一版提示词,效果是升是降?答不上来,每次改动都是赌博。翻墙产物:评测集和回归门禁。这是第 12 章的主题。
第六堵墙,结果可信。 现场问题:客户指着屏幕问"这个数字哪来的、这个结论为什么信",除了道歉和重跑,能拿出什么?翻墙产物:证据链。这是第 13 章的主题。
第七堵墙,成本与稳定。 现场问题:演示时一次调用几分钱,上线后月账单五位数;昨天还好好的,今天系统抽风。翻墙产物:成本归因和稳定性承诺。这是第 14 章的主题。
第八堵墙,责任可移交。 现场问题:出了事谁负责?FDE 撤场之后,系统交给谁?翻墙产物:责任交接表和运行手册——第 8 章已经立过这张表的雏形,第 17 章展开完整移交。
一个具体的例子。 Cresta 的 AI Agent FDE 负责人钟钱杰分享过一个语音 AI Agent 的复杂度:背后可能同时跑二十个模型——ASR、打断判断、噪音隔离、检索、Tool Call、多模型并发 Guard Rail,再加上 PCI(支付卡行业)、HIPAA(美国医疗隐私法)合规审计动辄半年一年。花一周把端到端走通,然后要花一个月写几千几万个测试——这些不是传统 unit test,是用历史通话训练小模型去主动模拟真实场景的边界情况(手法的展开见第 12 章)4。
这个例子几乎把第四堵墙(运行可控——二十个模型谁先谁后、谁能打断谁)和第五堵墙(效果可证——几千几万个测试从哪来)同时有了具体的样子:PoC 阶段"一周端到端"的兴奋,和后面"一个月测试"的现实,是同一个项目的两副面孔。
八堵墙放在一起看,会发现它们性质各不相同:第一、第二堵墙是地基——不通就什么都别谈;第三、第四堵墙是风险——不通也能跑,但随时可能出事;第五到第八堵墙是信任——不通则永远停在"试用"。性质不同,解法不同,验收标准也不同(见图 9-1)。

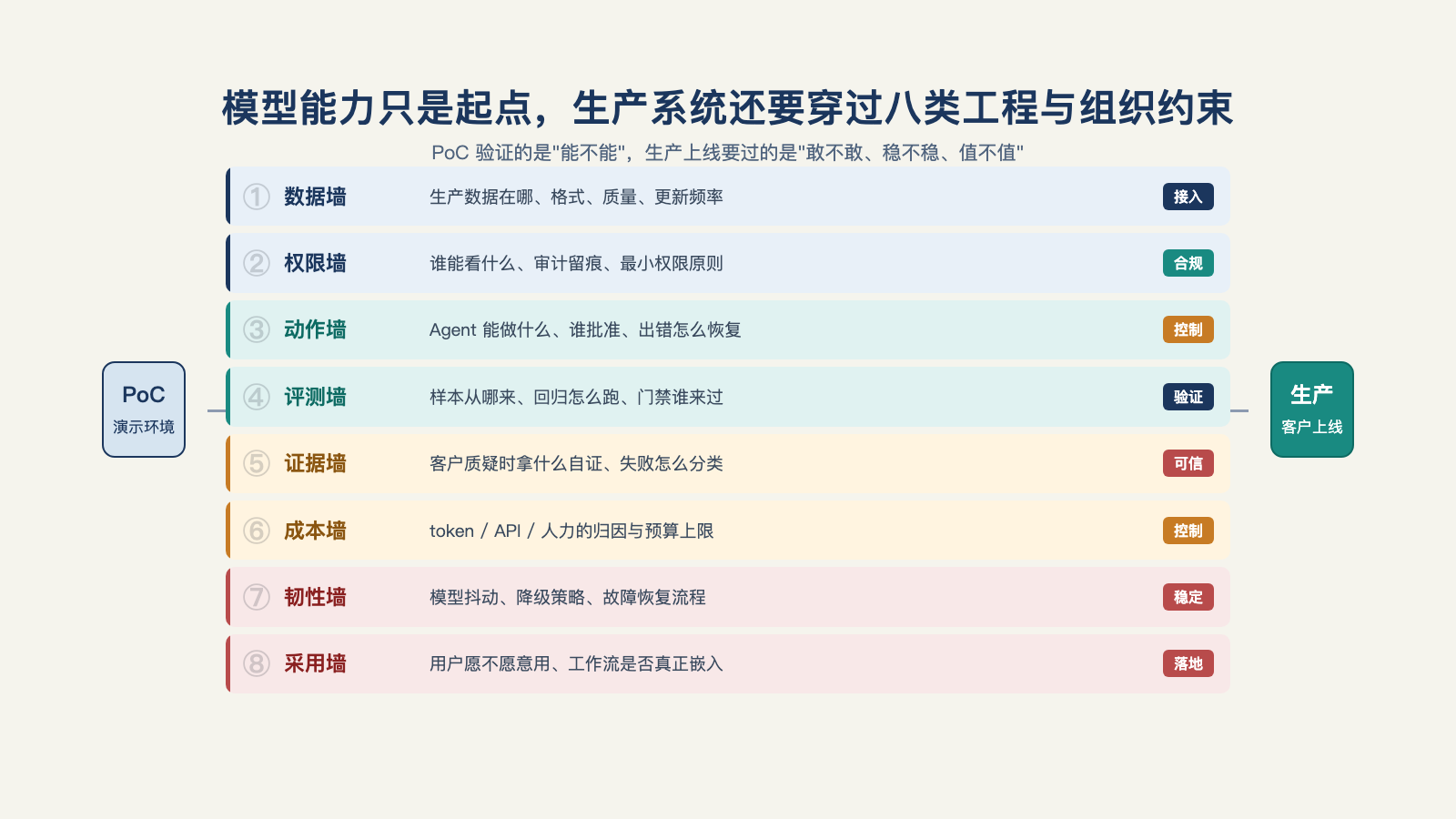

图 9-1:模型能力只是起点,生产系统还要穿过八类工程与组织约束。
三、墙要在签合同的时候摸清,而不是等撞上了才头破血流
为什么要把墙摸清楚?因为墙的工程量必须进报价和排期。
两种不同做法的合同,结局也会完全不同。
摸清墙的合同里,每堵墙有工程量估算、有责任人、有验收标准——客户看到的报价单背后是一张地图,双方按里程碑推进,撞到墙也知道墙在计划内。
没摸清墙的合同里,"AI 能力交付"一笔打包——Demo 的掌声还在耳边,交付期就开始一堵一堵撞墙,每堵墙都变成"额外需求",每堵墙都要重新谈钱重新排期,扯皮三个月后项目悄悄死掉。同一个项目,前者叫交付,后者叫烂尾,分岔点只在报价那天有没有摸清墙。
墙没摸清的代价还有一重,在乙方自己的账上。
行业里有一线经验的交付负责人曾警告过:一份 200 万美元的合同,如果没算清墙的工程量,配上 6 个工程师干 12 个月,算下来毛利可能是负的——账面在赚钱,实际在侵蚀企业价值5。这笔账的完整算法是第五部的事,这里先立一个警告:墙没摸清,就是后续亏损的直接原因。
坊间流行"AI 项目落地失败率高"的说法,听起来像在评价技术。把"失败"拆开看,大多数烂尾项目死于同一个原因:报价的时候,没把墙写进合同,也没写进价格。墙没被定价,不等于墙不存在——它只是会在项目最关键的时刻(交付过程中、客户注视下)逐渐显形。技术不背这个锅。
四、模型变强,墙会自己消失吗?
一个自然的疑问:模型一代比一代强,这八堵墙会不会自己消失?
会矮一半。前面四堵墙——数据接入、集成、工具生成、运行编排——属于"写代码能解决"的工程活,模型越强,这些活干得越快。有人把 FDE 的工作本身产品化成智能体,让 AI 接手前四堵墙里的重复劳动6,方向也是这个。
但后四堵墙很难变矮。
Databricks 联合创始人兼 CEO Ali Ghodsi 在斯坦福大学一次课程讲座上讲过的例子,把这条线划得很清楚:他们做一个能正式上线的应用连接器,原有流程约 9 个月——第一个季度做需求调研、产出几十页文档,之后才是开发、测试环境、安全验证、客户反馈。负责人自己用 AI 两天就写出了一个能跑的版本,但团队一致认为那只是 Demo:没经过完整测试,也无法向客户保证安全和稳定。更扎心的估算是:就算把 AI 直接嵌进原有流程,周期也只能从 9 个月缩到约 7 个半月——省下的时间被流程本身吃掉了。真正的转折不是换更强的模型,而是重写流程:需求阶段从一个季度压缩到一周,测试环境交给更擅长的团队并行搭建,协作方式从"一人守一个连接器"改成团队共同覆盖一组连接器——重构之后,一个季度交付了 7 个生产级连接器7。
两天写出 Demo 的 AI,吃掉的是前四堵墙的工程量;9 个月变 7 个半月,说明只换模型不动流程,后四堵墙一寸都不让;一个季度 7 个连接器,说明后四堵墙翻过去之后,前四堵墙的提速才能兑现成生产率。测试、安全、协作方式、责任划分——这些墙的高度由组织和信任决定,与模型能力无关。 这也是第 5 章那个判断的工程版:FDE 不会被 AI 取代的理由,就藏在这后四堵墙里。
五、把这张表带走
本章不给拆墙的具体方法——那是接下来五章的事。给的是一张对照表:拿任何一个"PoC 已通过、待生产化"的项目,都要问三个问题——这堵墙拆了吗?产物是什么?谁验收?
| 墙 | 现场问题 | 翻墙产物 | 详见 |
|---|---|---|---|
| 一 数据与权限 | 哪些表能读、结果谁能看 | 数据契约 | 第 10 章 |
| 二 集成 | 新系统怎么写回二十年老系统 | 打通的集成路径 | 第 10 章 |
| 三 工具边界 | Agent 能调什么、参数谁校验 | 工具契约 | 第 11 章 |
| 四 运行可控 | 跑飞了算谁的、卡住能否续跑 | 状态机与检查点 | 第 11 章 |
| 五 效果可证 | 改了提示词,效果升还是降 | 评测集与回归门禁 | 第 12 章 |
| 六 结果可信 | "这个数字哪来的"拿什么回答 | 证据链 | 第 13 章 |
| 七 成本与稳定 | 账单爆炸、系统抖动怎么办 | 成本归因与稳定性承诺 | 第 14 章 |
| 八 责任可移交 | 出事谁负责、撤场交给谁 | 责任交接表与运行手册 | 第 17 章 |
三个问题里有任何一个答不上,那堵墙就是排期上的洞——而且是最贵的洞。这张表的完整版是本书的附录 A——交付检查清单按发现、最小可行部署、生产化、上线与采用四个阶段编排,本章的八堵墙集中落在「生产化」那一段,按地基、风险、信任分组展开。
从下一章开始逐堵拆墙。先拆最早撞上的那堵:客户的数据和权限。
