《FDE:企业AI落地实战手册》 第 8 章 第二部 · 从发现到生产 11 分钟阅读

"什么时候可以上线"的答案是什么?

📌 摘要

上线评审会开到第三个小时,甲方合上电脑,问了一个全场最朴素的问题:"所以——什么时候可以上线?"会议室安静了十秒。供应商想说"效果已经很好",业务方想问"出了错算谁的"——两句话都卡在嘴边,谁也没说出…

Good fences make good neighbours. 好篱笆造出好邻居。 ——罗伯特·弗罗斯特(Robert Frost),《补墙》(Mending Wall,1914)

上线评审会开到第三个小时,甲方合上电脑,问了一个全场最朴素的问题:"所以——什么时候可以上线?"会议室安静了十秒。供应商想说"效果已经很好",业务方想问"出了错算谁的"——两句话都卡在嘴边,谁也没说出口。

这个场面之所以在行业里反复上演,是因为"上线"从来不仅仅是个技术问题,而是一份没人起草过的双向契约:供应商按事前约定的指标证明达标,客户按事前约定的清单接手运行责任。

契约没人起草,那两句话就只能一直卡在嘴边。

本章要做的,就是讨论如何起草这份契约。

一、问到上线时,到底在问什么

先站到桌子的另一边。作为要为企业引入 AI 系统的负责人,评审会上心里排着的问题清单通常长这样:数据接不进怎么办?权限归谁?答错了算谁的?出了事怎么追责?什么时候才算可以上线?

把这张清单看一遍,会发现一个共同点:全是验收问题,没有一个是模型问题。模型的能力在演示那天就已经定了,关键点从来不在模型上,在验收上。

"什么时候可以上线"听起来在问一个日期,实际在问的是:由谁、按什么标准、判定这件事成了

答不出这三样,任何回答都是拍脑袋;答得出,日期只是水到渠成的落款。

所以标准答案不是一句话,是一份契约、三份文件:效果验收单(指标+基线+判定人)、运行就绪清单(监控/降级/回退/值守)、责任交接表(每个事故场景谁负责)。三份文件,一份管"值不值得上",一份管"敢不敢上",一份管"出了事找谁"。

二、效果验收单:五个要素,缺一项就翻车

"效果很好"是没法验收的。能验收的指标要写全五个要素:基线值(上线前人工做这件事的水平,第 6 章第三关的承诺、第 7 章最小可行部署(MVD)测出的那组数,到这里落进合同)、目标值(上线后要到的水平)、测量窗口(按周还是按月统计)、分母口径(算谁、不算谁)、判定人(谁说了算)(见图 8-1)。

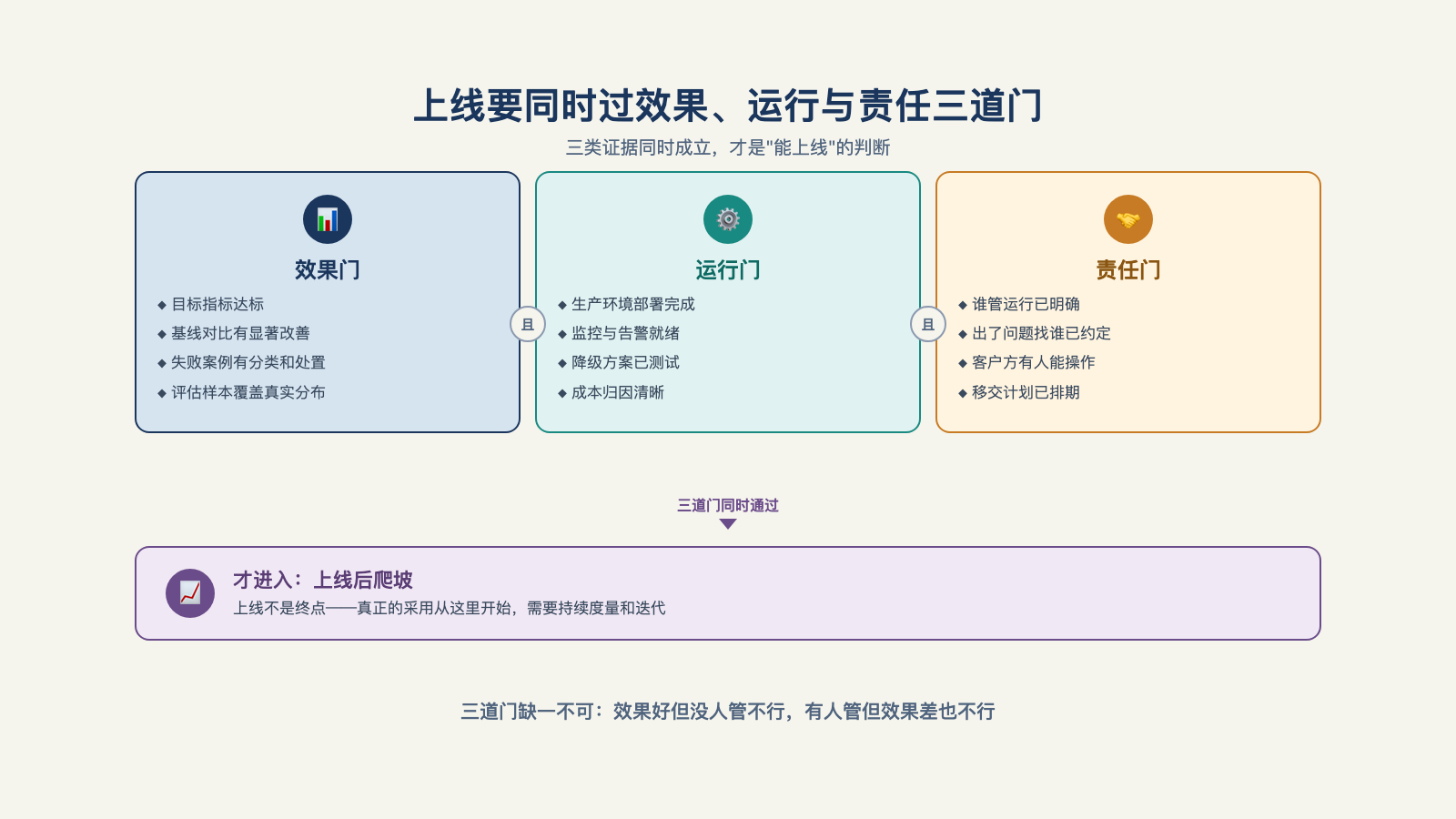

上线要同时过效果、运行与责任三道门

图 8-1:上线要同时过效果、运行与责任三道门,之后仍需爬坡验证。

五个要素里最容易埋雷的是分母口径——同一个"解决率 90%",分母是全部会话、还是进入 AI 通道的会话、还是 AI 尝试回答过的会话,三个数字能差出一个档次。

这正是指标口径的纪律所在。企业部署最核心的价值指标(解决率、分流率),恰恰是各家口径最乱的指标——以 ServiceNow 的官方口径为例,一次"分流"成立要同时满足两个条件:交互后 24 小时内未提交工单,且用户随后有正向参与(如继续使用)。所以引用任何厂商的解决率或分流率之前,先问清三件事:分母是什么、判定窗口多长、谁来判定。一句话把这条纪律说到点子上了:"口径不清的 86%,不如口径清楚的 51%。"1

五个要素写全的指标长什么样?前面提到的保险行业公司给过一个样板:他们和客户约定的质量标准是 99.5%——换算成可检验的说法是,每周一千次调用,做对九百九十五次2。这个数字好就好在三点:可数(一千次里数九百九十五次)、有窗口(每周)、能复查(客户自己数得出)。可数、有窗口、能复查,验收单上的每个指标都该经得起这三问。

验收单还有一层谈判功能:指标事前冻结,上线日就没有"这个月数据特殊"的扯皮。所有对口径的异议,都被推回到成本最低的时刻——那时候还没开跑、改一行字就行。

三、运行就绪清单:告警响了谁看

效果达标只回答了"值不值得上",第二份文件回答"敢不敢上"。四问,逐条过:

告警有人看吗? 告警响起时有一个名字、一张值班表对得上,而不是邮件落进垃圾箱、消息沉在群聊里。监控体系怎么搭是后面的工程话题,这里只问验收级的一句:告警响了,谁看?

降级路径可用吗?演练过吗? 包括最朴素的一条:明确退回 Excel 和人工。把"退回人工"写进方案,很多团队觉得脸上挂不住,仿佛写了就承认 AI 不行——恰恰相反,敢写回退的方案才敢上线:它承认系统会坏,并且提前说好了坏了怎么活。这一条在国内被反复强调,是验收清单里最容易被略过、出事时最被感谢的一项。降级路径不是失败的遮羞布,是设计出来的安全网。

运行手册存在吗?客户方有人读过吗? 故障处置步骤写在纸上、演练过一遍,而且客户那边的对接人手里有一份、读过一遍——手册只存在乙方电脑里,等于没有。

值守谁排? 上线后的前几周,乙方谁值守、响应时间承诺是多少,白纸黑字。这三份文件里最不起眼的一条,出事时最先被问。

反例不长,但足够疼。一位在 AI 创业公司做 FDE 的工程师在周记里记过一句:上游服务商(Cloudflare)宕机,无预案救火,自己手上所有客户的系统一起受影响3。上游故障从来不在你的控制范围内——但"无预案"在你控制范围内。运行就绪清单管的正是这一项。

四、责任交接表:每个死法都有名字

第三份文件最常缺席,也最考验双方诚意。做法是把系统可能的死法逐个列出来,每种写明第一责任人升级路径(多长时间内、升级到谁),以下为示例:

出了什么事第一责任人升级路径
模型输出错误,造成业务损失谁判定、谁拦截、谁赔付1 小时内到双方负责人
数据源故障 / 上游服务宕机数据方接口人4 小时内到供应商值守
用户误操作引发故障客户侧系统管理员当日到联合复盘
成本超预算平台方周报到项目负责人

这张表为什么值得画?回到题记那句话。弗罗斯特写"好篱笆造出好邻居",说的不是提防,是把边界划在出事之前——篱笆立好的时候,邻居做得成朋友;等羊踩了菜地再划界,怎么划都是伤感情。责任交接表就是上线前的篱笆:模型坏归谁、数据坏归谁、误操作归谁,白纸黑字写清楚,出事时照单找人,不伤交情。它是第 17 章完整移交的前置切片——上线时交接的是"第一响应",长期运行责任是另一张更大的表。

三件套齐了,放到评审桌上过一遍堂,就知道成色。下面这份评审会纪要虽然不是真实案例,但每一项都来自前面的清单:

上线评审会纪要(模拟示意) 通过项:验收单五要素齐全,判定人一栏写的是业务负责人本人,不是"业务方";灰度第三级的回滚线已量化。 卡壳项:降级路径"退回人工"写了,但没演练过——现场约了演练日期才放行;值守表只排到上线后两周,两周之后空白。 争议项:误操作引发故障的责任归属,供应商主张客户方管理员全责,客户主张界面应有防呆设计——僵持后写入"共担+复盘定则"。 三分之一通过、三分之一卡壳、三分之一争议——一份真实的评审会纪要,大抵就是这三个三分之一。

最后看一下责任悬空的两种退化,它们都发生在没人起草契约的地方:一种是"先免费跑三个月"——责任无主,跑得好皆大欢喜,出一次事就翻脸,因为没有任何一页纸说过算谁的;另一种是"效果很好,你先用着"——供应商实际上拒绝交接,系统永远停在"试用",永远长不成生产系统。两种退化方向相反,病根相同:契约缺席。

五、双方都要做功课

这份契约不该等到上线评审才想起。两边各有更早的功课。

甲方的自检清单。 把乙方筛选客户的防线翻个面,正好翻成甲方的自检清单:你的项目在公司内部是不是乙方眼里的"无主之地"——集团发文压下来、信息部门牵头、业务部门无人署名?你的采购流程是不是天然制造"只许看、不给碰"——要求对方先证明能力,真实数据却一份不给?你写进招标书的是不是宇宙级需求——"AI 赋能全集团"?判断很直接:最后这种需求,吓跑的是最懂行的供应商,吸引来的是最敢吹牛的。三个问题有一个"是",先修自己,再谈上线。

供应商的功课。 一份好提案是倒着写的:第一层必须是业务结果,一段话、客户语言说完——"八周内,把反洗钱调查的平均处理时间从 4 小时降到 15 分钟";第二层是价值验证路径——验收指标、测量方法、基线数据、每阶段的退出机制,传递的信号是"我们敢被检验";第三层才是交付方法,写明需要客户配合的事项;最后是风险与对策——"我们想过会怎么死"1。第二层就是本章三件套在售前阶段的影子:验收单不是上线时才补的作业,是从提案第一页就埋下的伏笔。这个打法有比 AI 时代早十年的先例——一家数据分析公司从 2013 年起就在免费试用期内做重型售前实施,原则只有一条:演示就是概念验证——永远向潜在客户要真实的数据集,绝不用精心准备的样例数据表演。

谈判桌上的现实是:甲方不懂指标时,会退回两种姿势——"要 100% 准确"(把验收单变成不可能任务)或"先免费跑三个月"(责任悬空)。两种姿势的解法是同一句话:把"效果"写成可测的数。这也是供应商的销售逻辑——用验收单换信任:验收写得越清楚,客户越敢签,成交越快。在被过度承诺伤害过的企业市场里,敢被检验,是最稀缺的诚意。

六、上线是爬坡,而不是一个开关

契约签了,上线也不是一个开关拨过去。更像爬一段坡道:按流量或用户组分级放量,每一级都有一条回滚线——指标跌破约定值,退回上一级,查清再上。上线日不是终点线,是坡道的第一级。

坡道的长度里,藏着一段最容易被排期表忽略的时间。一个在中文社区流传的银行项目复盘给出过一组悬殊的数字:技术层面六到八周就做完了,试点与信任建立又花了四个月4。前半段是供应商能控制的进度,后半段是客户组织需要的时间——多数排期表只画了前半段。所以"什么时候可以上线"的完整答案里,必须给信任建立留出明确的时间预算:让一线用户从"不敢用"到"离不开",这段时间和开发时间一样真实,怎么赢得它是采用机制那章的主题。

给全书这段路收个口。有一份开源的方法论文档把这类部署的节奏标成过参考刻度:最小可行部署的验证以周计(2–6 周),完整部署以月计(1–4 个月),并且给了一条警报——价值实现时间持续变长,是方法论或平台本身出问题的第一信号1。用三件套对照:验收单签了字、就绪清单过了堂、责任表上了墙、坡道爬完最后一级——"可以上线了"这句话才说得出口,而它真正宣布的不是系统成了,是那份契约生效了。

但契约生效只是拿到了入场券。把一个"能跑的验证"变成一个"能托付的生产系统",中间还隔着八堵墙——数据、权限、评测、审批、成本……每一堵都真实,每一堵都有翻法。那是第三部分要讨论的事。
